橋梁伸縮縫裝置的安裝施工養護養生流程
橋梁伸縮縫安裝與施工
A GQF-C型、GQF-Z型、GQF-L型、GQF-F型伸縮縫安裝之前,安裝時的實際氣溫與出廠時的溫度有較大出入時,須調整組裝定位空隙值,伸縮縫定位寬度誤差為±2mm,要求誤差為同*符號,不允許*條縫不同位置上同時出現正負誤差。
B
安裝時伸縮縫的**線與梁端**線相重合。如果伸縮縫較長,需將伸縮裝縫分段運輸,到現場后再對接,對接時,應將兩段伸縮縫上平面置于同*水平面上,使兩段伸縮縫接口處緊密靠攏,并校直調正。用高質量的焊條,逐條焊接,焊接時宜先焊接頂面,再焊側面,*后焊底面,要分層焊接,確保質量,并及時清除焊渣。焊接結束后用手提砂輪機磨平頂面。
C

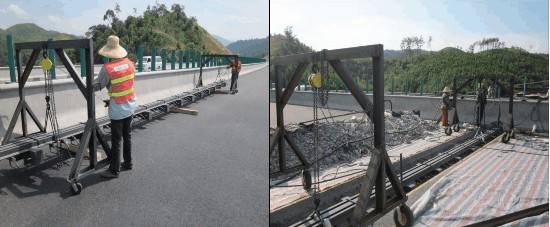

伸縮縫的標高控制與固定采用龍門吊架和10×10角鋼作定位角鋼,使伸縮縫上頂面比兩側瀝青砼面層的標高低約2~3mm,控制伸縮縫的標高,然后對伸縮縫的縱向直線度也進行調整。伸縮縫的標高與直線度調整到符合設計要求后,可進行臨時固定,固定時應沿橋?qū)挼?端向另*端依次將伸縮縫邊梁上的錨固裝置與預留槽內的預埋鋼筋每隔2-3個錨固筋焊*個焊點,兩側對稱施焊,以保證抄平后的伸縮縫不再發生變位,嚴禁從*端平移施焊,造成伸縮縫翹曲。綁軋鋼筋用鋼筋頭墊好。
D

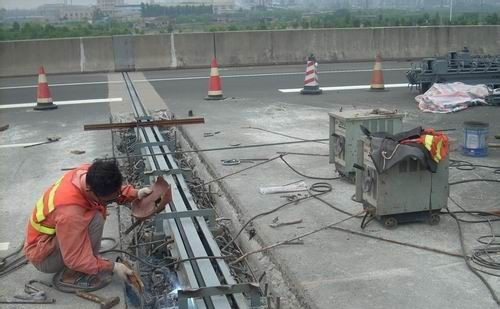

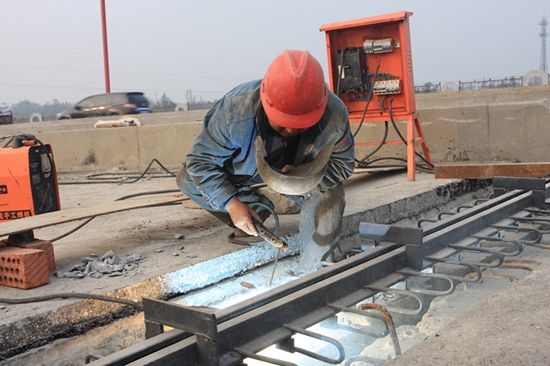

伸縮縫的焊接:固定后應對伸縮縫的標高應再復測*遍,確認在臨時固定過程中未出現任何變形、偏差后,把異型鋼梁上的錨固鋼筋與預埋鋼筋在兩側同時焊牢,*好*次全部焊牢。如有困難,可先將*側焊牢,待達到預定的安裝氣溫時,再將另*側全部焊牢。注意焊點與型鋼距離不小于5cm,以免型鋼變形。在焊接的同時,應隨時用三米直尺、塞尺檢測異型鋼的平整度,平整度應控制在0—2mm范圍,否則很容易出現跳車現象。在固定焊接時,對經常出現的預留槽內預埋筋與異型鋼梁錨固筋不相符現象,要采用U型、L型、S型鋼筋進行加固連接,以確??p體與梁體的牢固連接。連接處焊縫長度應不小于10cm,應按照規范要求,采用淺接觸,保證焊接長度。嚴禁出現點焊、跳焊、漏焊等現象。伸縮縫焊接牢固后,應盡快將預先設定的臨時固定卡具、定位角鋼用氣割槍割去,使其自由伸縮,此時應嚴格保護現場,防止車輛誤壓。

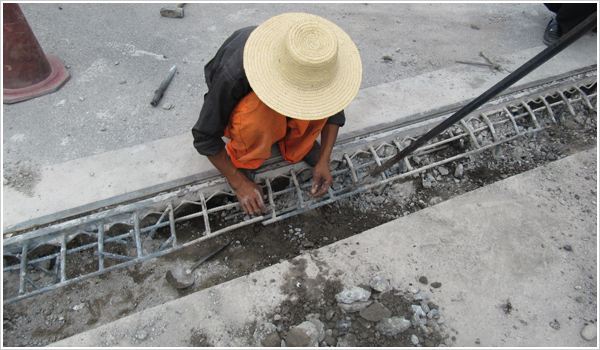

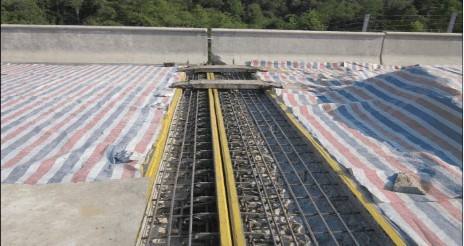

E、模板安裝。模板多采用泡沫板、纖維板、薄鐵皮等,模板應做的牢固、嚴密,能在砼振搗時而不出現移動,并能防止沙漿流入伸縮縫內,以免影響伸縮。為防止砼從上部縫口進入型鋼內側溝漕內,型鋼的上面必須要用膠布封好。

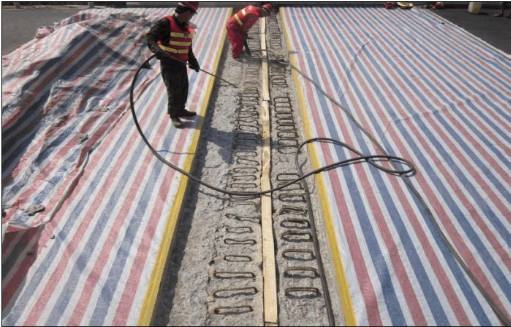

F、應在兩側設置鋼筋網,帶肋鋼筋網頂部應低于路面標高3cm,設置Φ5帶肋鋼筋網(10×10)防裂鋼筋網。
G.橋梁伸縮縫混凝土的施工會截斷橋梁兩側盲溝內的水的排出,造成橋面鋪裝出現水損壞,宜通過塑料軟管將橋梁盲溝內的水排出橋面外,在澆筑混凝土時將排水軟管埋設到位。
砼澆注

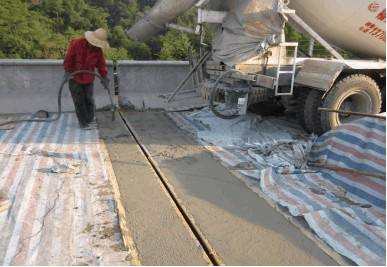

A、澆注前應在縫兩側鋪上塑料布,保證砼不污染路面。
B、砼振搗時應兩側同時進行,為保證砼密實,特別是型鋼下砼的密實,用振搗棒振至不再有氣泡為止。
C、砼振搗密實后,用抹板搓出水泥漿,分4-5次按常規抹壓平整為止。這道工序應特別注意平整度,砼面比瀝青路面的頂面略低1-2mm為宜,過高或過低都會造成跳車現象。
伸縮縫安裝完成后橋梁的養護
A、水泥砼澆筑完成后,然后覆蓋麻袋或草苫子,嚴格灑水養護,養護期不少于7天。養護期間嚴禁車輛通行。
B、經過養護,水泥砼強度達到設計強度的50%以上后,可安裝橡膠密封條,安裝前必須把縫內充當模板的泡沫板、纖維板、漏漿的砼硬塊全部掏干凈后,嵌入橡膠條。
